蔗海架線忙 來賓興賓供電保障新榨季綠色生產 |
2025年11月10日 15:38 來源:廣西云-廣西日報 記者 陳煜炫 通訊員 譚貴丹 熊慶形 文/圖 編輯:李晟 |
|
視頻攝制:陳煜炫 近日,記者隨車從來賓市區出發,窗外連片的蔗海如綠色海洋般不斷向后掠去。約40分鐘后,車輛隱入蔗海深處,抵達興賓區密旺農機服務農民專業合作社。晴日下的蔗田泛著翠綠,4名來賓興賓供電局工作人員正圍著電桿忙碌,一場為新榨季量身定制的電力保障施工正火熱進行。

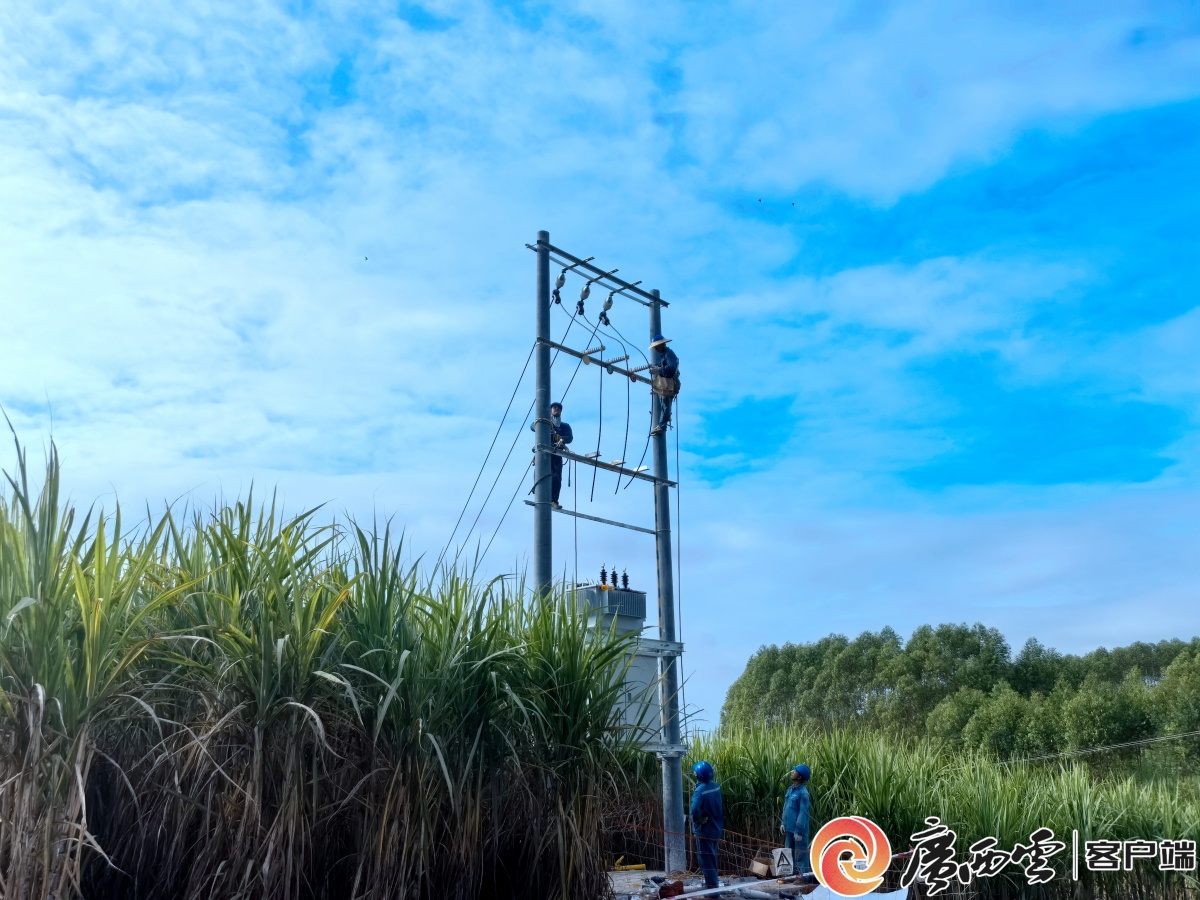

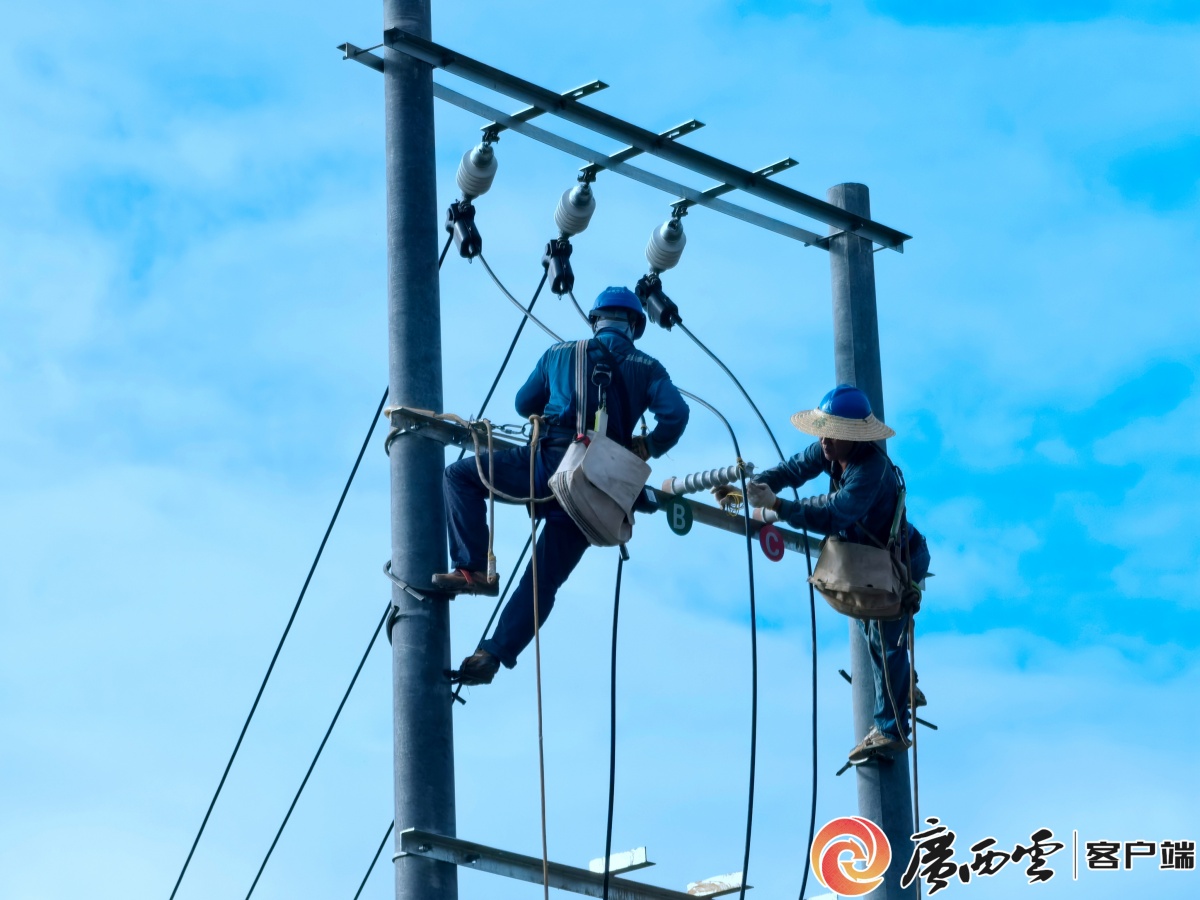

施工現場。 “注意調整角度,再慢一點!”施工負責人高聲指揮,兩名工作人員穩穩扶住變壓器底座,另外兩人操作吊裝設備精準對位。記者在現場看到,安全警示圍欄清晰隔離作業區,工具車旁配件整齊排列,工作人員時而俯身檢查接線,時而起身測量參數,每個環節有條不紊。身后,新架電桿沿蔗田道路整齊延伸,銀線在蔗海上空劃出流暢弧線。
施工現場。 “這臺新變壓器專門服務分步式機收點的蔗葉處理設備。”來賓興賓供電局項目管理中心副經理黃子劍介紹,為應對新榨季用電需求,該局由黨委書記掛帥,9月啟動專項行動,針對57個新增禁燒核心區機收點,組建技術團隊現場勘察規劃,開辟綠色通道,將單個項目投產周期壓縮至20天內,效率提升70%。針對部分機收點線路容量不足問題,該局聯合糖業部門組建專項工作組,建立“勘察-規劃-立項-施工”全流程提速機制,推行“容缺審批+特事特辦”,最快15天即可通電,效率提升近6倍。 冠源農民專業合作社機收點負責人張月貫對此感慨:“報裝15天就通電,效率遠超預期。”他說,以往蔗葉只能焚燒,如今電力驅動設備可將蔗葉脫葉后裝車綜合利用,既環保又增收益。大灣鎮雙凌村蔗農韋女士也算了筆賬:“機收后每噸砍收成本從180元降到120元,我家30畝蔗田能省1800元。”

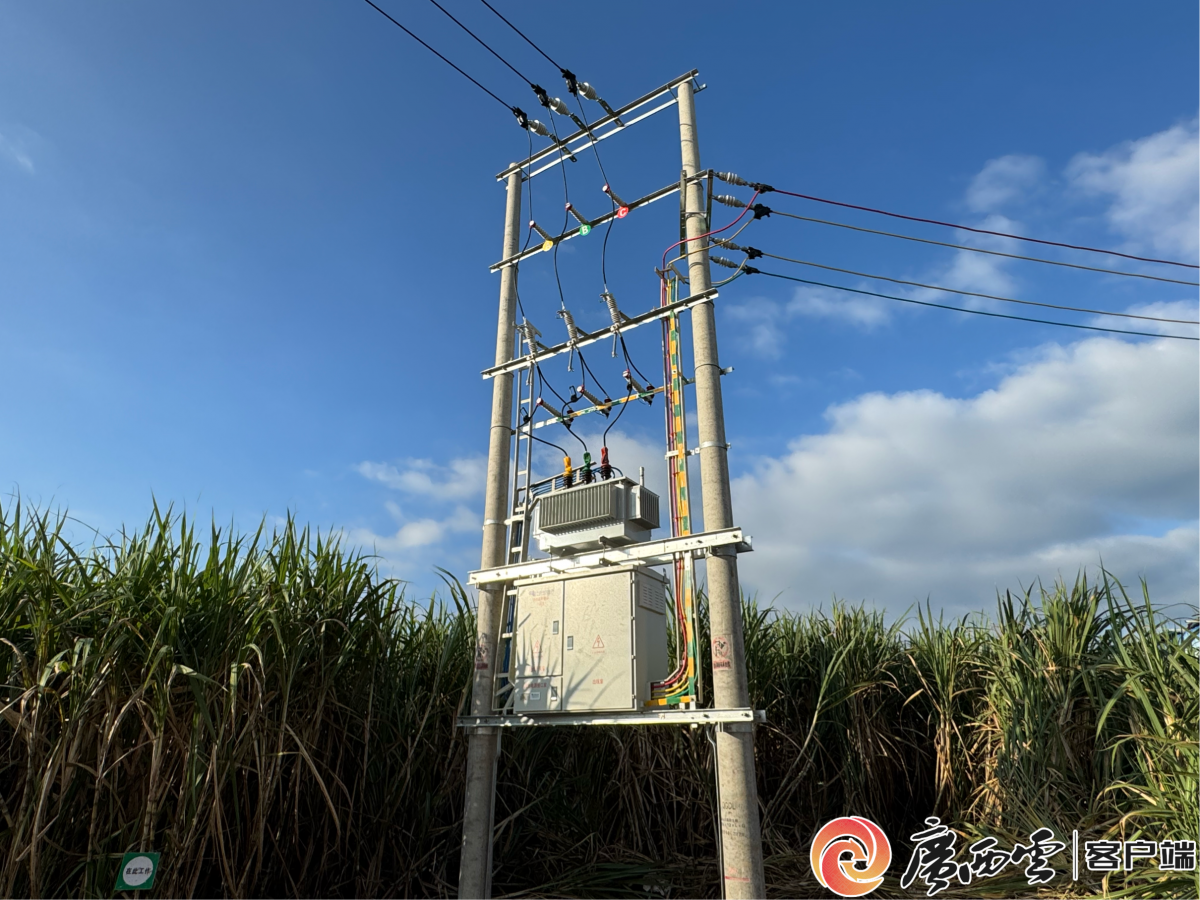

完成報裝的變壓器。 為匹配糖業“綠色低碳轉型”,來賓興賓供電局提前為核心蔗區電網“體檢”,排查出10個過載風險點。目前已新建電桿335根、架設導線11公里、新增容量8600千伏安。在鳳凰鎮跨路機收點,15米高的改造電桿既保障運蔗車通行,又為蔗葉運輸開辟綠色通道。興賓區全時禁燒核心區糖料蔗種植面積達34.5萬畝,預計本榨季產生蔗葉總量約17.3萬噸。隨著57個機收點全面建成,將實現對整個禁燒核心區的全覆蓋,為蔗葉無害化處理、資源化利用提供堅實支撐,助力禁燒政策落地見效。 夕陽西下,工人們仍在變壓器旁進行最后的調試。來賓興賓供電局副總經理覃林表示,目前33個機收點已順利通電,剩余24個正加快推進。 |
|
掃一掃在手機打開當前頁
|
| >>更多精彩圖集推薦 |
|
|
||||||||||||||||||||||||||||||
